【六比六赛】江西分公司赣江井冈山航电枢纽项目3#机组首次开机启动一次成功

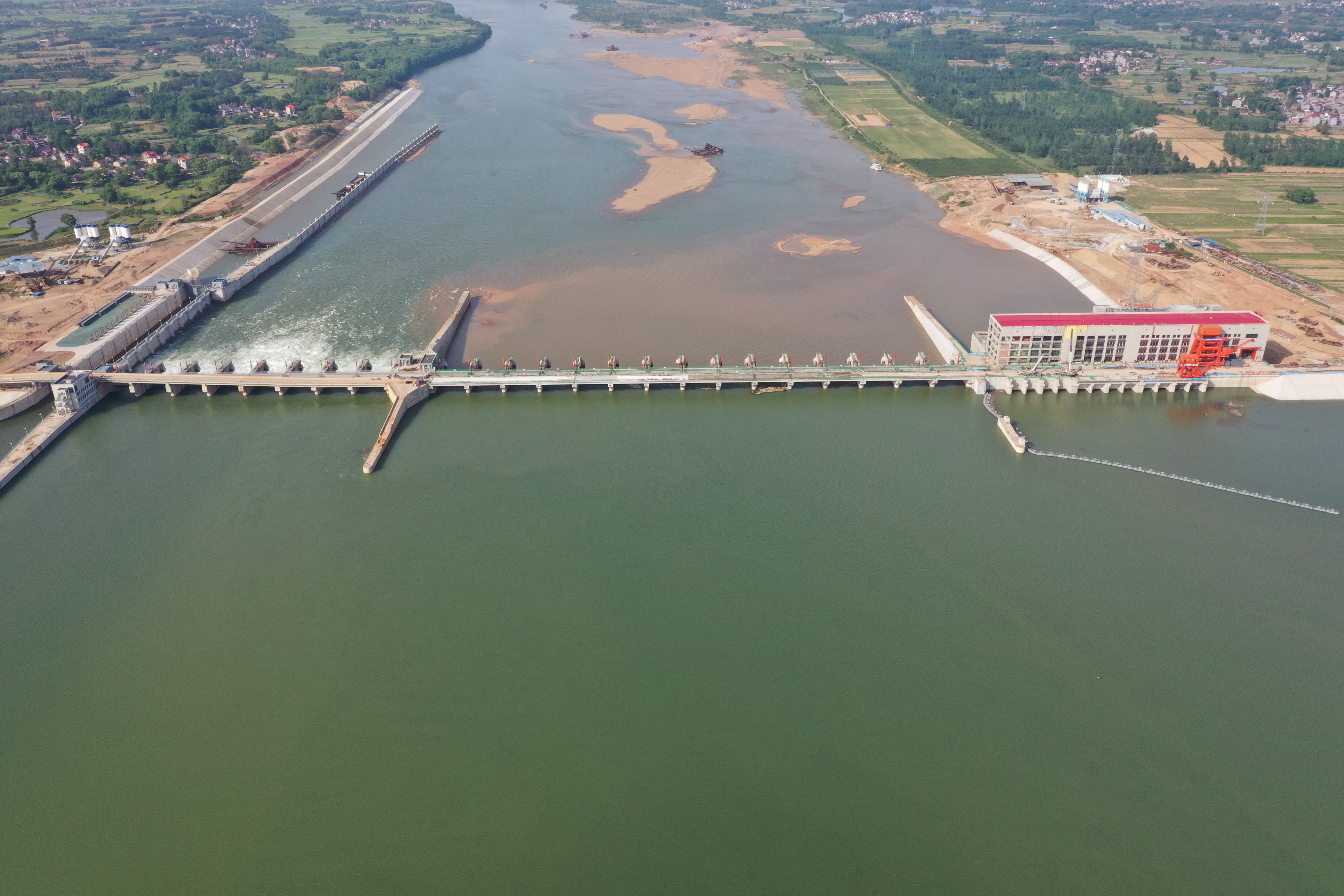

6月29日,江西分公司赣江井冈山航电枢纽项目3#水轮发电机组首次开机一次性启动成功,用实际行动向中国共产党100岁生日献礼!
赣江井冈山航电枢纽项目3#机组启动严格按照启动试运行大纲的要求分阶段将机组缓慢升至额定转速,通过手动控制导叶开度,机组转速从零依次经25%、50%、75%和100%逐步上升达到额定转速,并在额定转速下稳定运行,在空转情况下观测机组轴承振摆值及各部温度数据。目前,3#机组运行稳定,轴承瓦温、油温正常,各部位振动、摆度情况良好,开机启动一次成功。随着3#机组的成功启动,相关的有水调试工作已经紧锣密鼓地开展。(吴雪琪)
